Système de serrure connectée pour hôtel : checklist d’installation et de livraison

Cet article est une checklist de planification, pas la spécification d’un produit particulier. Confirmez les fonctions, interfaces et conditions d’exploitation avec les fournisseurs et les parties prenantes concernés.

Un projet de serrures connectées pour hôtel ne se résume pas au choix d’une serrure. Il faut coordonner l’état des portes, les parcours des clients et du personnel, les limites des systèmes, l’installation et l’exploitation quotidienne.

Parcours d’un projet hôtelier de planification et relevé des portes au pilote, à l’installation, à la remise et à l’exploitation
Parcours de livraison avec points de revue entre planification, pilote, installation et exploitation.

1. Établir le cadrage du projet

Utilisez cette checklist pour organiser un projet hôtelier ou un autre projet de contrôle d’accès commercial. Avant le devis et le relevé des portes, rassemblez les données qui déterminent le périmètre.

  • Type et emplacement du site, modèle d’exploitation, nombre de chambres et d’ouvertures contrôlées.
  • Phases et dates visées pour le relevé des portes, le pilote en chambre témoin, l’installation, la mise en service et l’ouverture.
  • Responsables de l’exploitation, de l’IT, de la sécurité, des achats, de l’installation et de la réception.
  • Accès actuels, intégrations nécessaires, horaires de travaux, réseau disponible et maintenance locale.

Transformez les hypothèses en questions attribuées avec une échéance : qui valide les droits, fournit les informations de porte et accepte une exception ?

2. Relever les portes et vérifier la compatibilité

Un même site peut comporter plusieurs types de portes et de cadres. Relevez des exemples représentatifs et notez les différences au lieu de généraliser à partir d’une seule chambre.

  • Matériau, épaisseur, construction et finition ; cadre, gâche, jeux, joints et dommages visibles.
  • Corps de serrure, pêne ou verrou, poignée, cylindre, quincaillerie conservée, sens d’ouverture et fermeture habituelle.
  • Espace de montage, obstacles, alimentation et accès de service ou de batterie le cas échéant.
  • Conditions de connexion si la solution dépend du réseau, ainsi que les exigences locales de sécurité incendie, de sécurité des personnes, d’accessibilité et les exigences propres au site identifiées par les professionnels compétents.

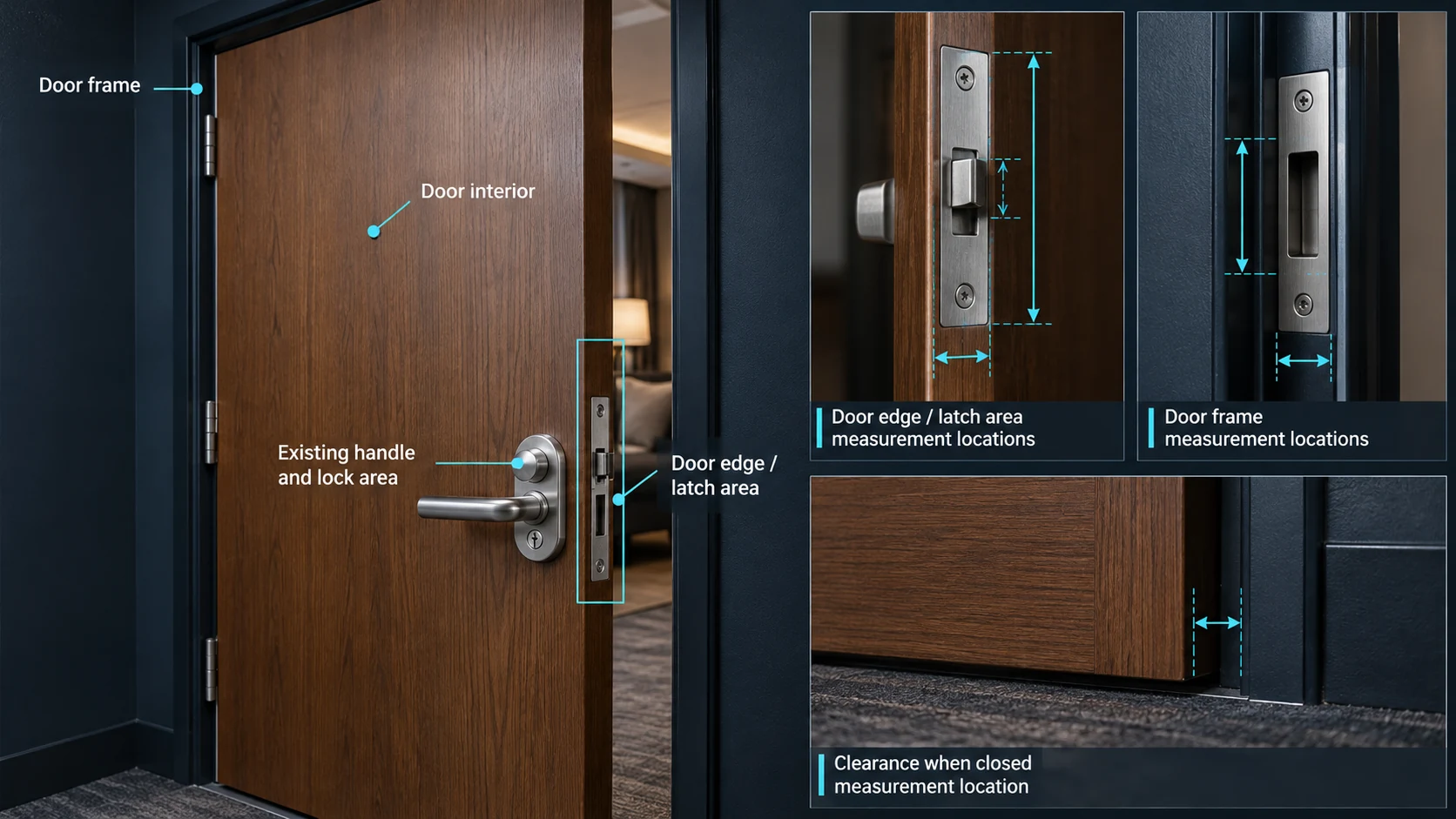

Schéma de relevé de porte indiquant porte, cadre, quincaillerie, jeux et mesures à noter
Consignez les conditions de porte et de cadre par groupe représentatif, puis confirmez la compatibilité réelle.

Photographiez le chant, le cadre, la quincaillerie et l’environnement, avec une échelle si utile. Associez les mesures à une chambre ou à un groupe de portes. Comparez le relevé avec la configuration et la méthode de pose envisagées. Signalez les dimensions non confirmées, constructions particulières et modifications nécessaires ; demandez au fournisseur et à l’installateur de confirmer la compatibilité. Une photo ne la prouve pas.

3. Définir les droits et la connectivité

Notez qui doit accéder à quelles zones et dans quelles conditions : clients, housekeeping, maintenance, responsables, prestataires et rôles de sécurité utiles à l’exploitation.

  • Qui crée et approuve les identifiants, leur début, expiration et prolongation.
  • Portes accessibles par rôle et traitement des identifiants perdus, partagés, expirés ou compromis.
  • Personnes autorisées à modifier les droits, journaux disponibles, lecteurs et durée de conservation selon la politique du site.

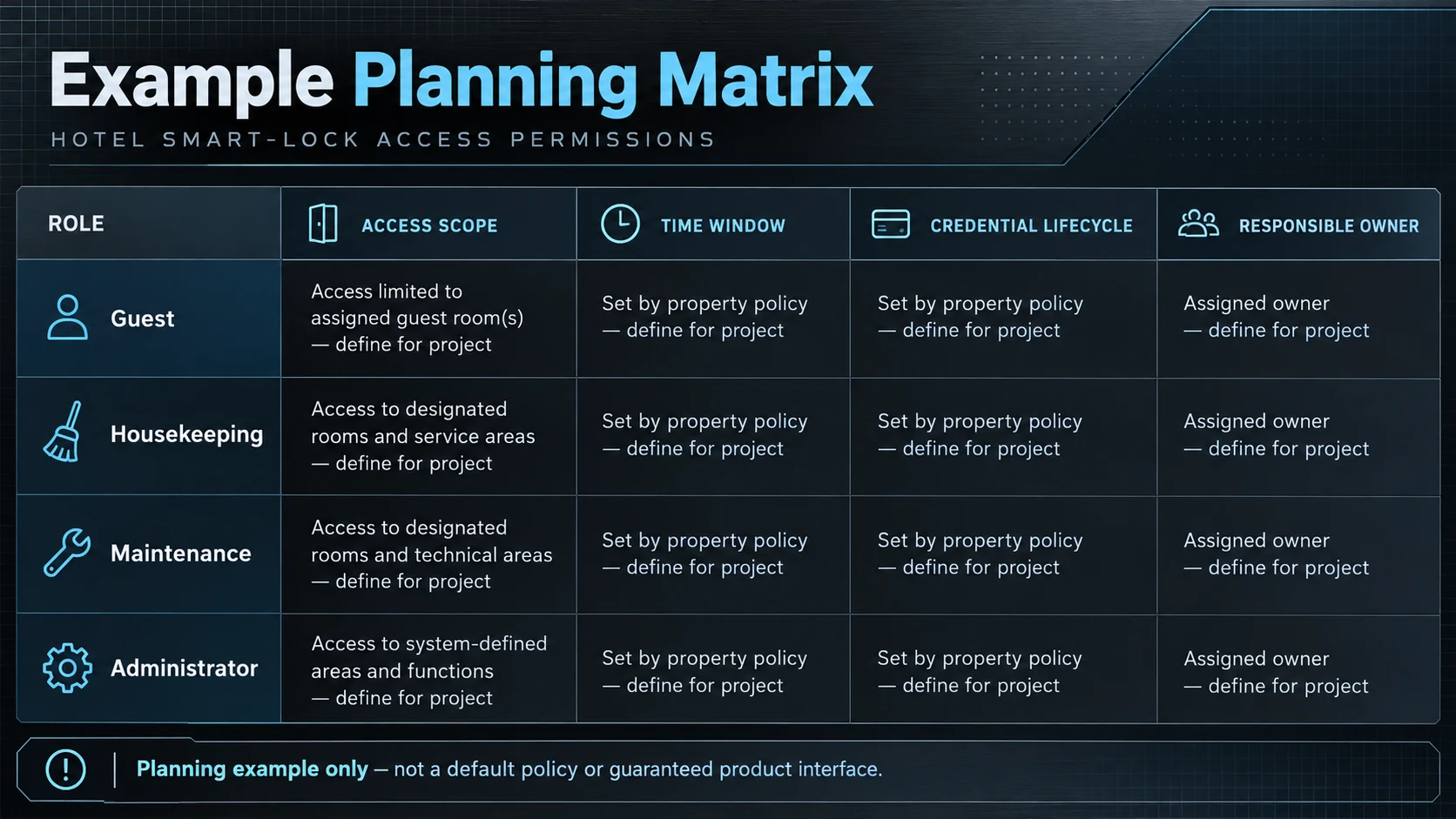

Exemple de matrice de planification des rôles, zones, plages horaires et identifiants d’accès
Définissez les responsabilités d’accès avec l’équipe du site avant la configuration.

Cartographiez les composants connectés, le réseau ou les passerelles envisagés, ainsi que les responsables de configuration et de support. Pour un PMS, des identifiants mobiles ou une autre interface, faites confirmer le parcours et le périmètre par les deux parties. Demandez le comportement en cas de coupure réseau ou électrique, de maintenance ou d’indisponibilité d’intégration. « Connecté » ne signifie pas que chaque parcours reste disponible hors connexion.

4. Réaliser un pilote en chambre témoin

Avant le déploiement, choisissez un petit pilote couvrant les principaux types de portes et au moins un cas difficile ou atypique. Définissez participants, tests, critères de réception et responsables des problèmes.

  • Création, envoi, première utilisation, expiration et révocation des accès clients ; accès du personnel selon les horaires et rôles.
  • Fermeture et verrouillage en conditions normales ; parcours d’intégration prévu et escalade support.
  • Comportement documenté par le fournisseur lors d’une coupure réseau ou électrique et exception convenue.
  • Tâches courantes de service, comme consulter l’état ou remplacer une batterie si applicable.
Checklist de pilote en chambre témoin couvrant portes, parcours clients et personnel, exceptions et validation
Un pilote représentatif permet de vérifier les parcours convenus et de mettre à jour les consignes.

Consignez configuration, paramètres, résultats et défauts par porte pilote. Corrigez les problèmes, actualisez les instructions et faites valider par les équipes d’exploitation et de support. Le pilote valide les conditions testées, pas l’identité de toutes les portes.

5. Installer, mettre en service et réceptionner

Utilisez les relevés, configurations et résultats du pilote approuvés comme référence. Avant les travaux, confirmez l’accès aux chambres, les horaires, la protection du site, les responsabilités et le signalement des conditions inattendues.

  • Pour chaque ouverture : référence de chambre ou de porte, configuration, installateur et date de fin.
  • Écarts approuvés, contrôles de mise en service et résultats, défauts ouverts, responsables et échéances.
  • Critères de réception convenus à l’avance : fonctionnement de la porte, droits, fonctions connectées applicables et traitement des exceptions pour chaque groupe.
  • Conservez les échecs, leurs conditions, preuves, mesures provisoires et responsables ; clôturez après nouvel essai ou décision documentée du responsable projet.

Pour un déploiement important, des jalons de réception par phase permettent de revoir les problèmes avant de passer au groupe suivant. Pour une vérification porte par porte, consultez aussi la checklist de réception d’installation.

6. Organiser la remise et former les équipes

Définissez le dossier de remise et son responsable avant la fin de l’installation. L’équipe du site doit savoir administrer et prendre en charge le système avant l’exploitation courante.

  • Registre final des portes et équipements, configurations approuvées, dossiers tels qu’installés et écarts consignés.
  • Rôles d’administration, procédures d’identifiants, contrôle des changements et consignes pour les parcours courants.
  • Contacts fournisseur et installateur, escalade et horaires convenus, garanties, pièces et services confirmés au dossier projet.
  • Tâches de maintenance, périodicité, registres à tenir et problèmes ouverts avec responsables et délais.

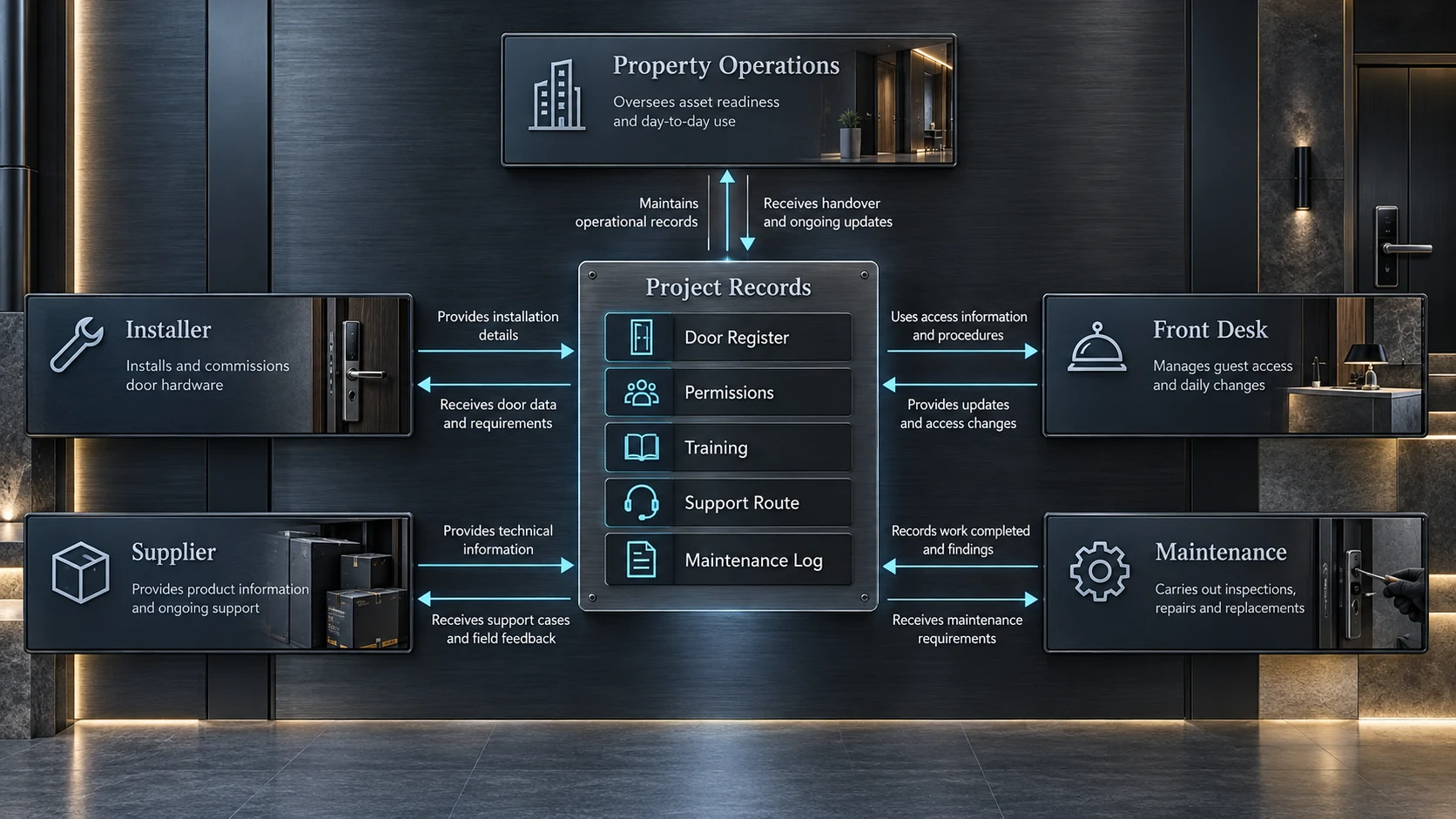

Carte de remise reliant rôles du site, dossiers, formation, support et maintenance
Attribuez les responsabilités d’administration, de support, de formation et de maintenance lors de la remise.

Formez par rôle : réception, housekeeping, maintenance et administrateurs pratiquent les procédures utiles. Conservez la liste de présence et l’accusé de formation.

7. Planifier l’exploitation et la maintenance

Attribuez la responsabilité des contrôles courants après l’installation et adaptez le plan au matériel, au logiciel et aux horaires du site.

  • Examiner les exceptions d’accès, échecs et demandes d’intervention.
  • Contrôler batterie ou alimentation uniquement si le système fournit un indicateur fiable ; remplacer les pièces selon la procédure documentée.
  • Mettre à jour utilisateurs et droits lorsque les équipes ou besoins évoluent.
  • Suivre réseau, passerelle ou intégration si nécessaire ; consigner maintenance, changements et défauts récurrents.

Les premiers retours peuvent révéler des portes à régler, des consignes ambiguës ou des droits inadaptés. Orientez chaque problème vers l’exploitation, le menuisier, le fournisseur, le réseau ou l’intégrateur concerné. Ne masquez pas un défaut mécanique par un réglage sans en vérifier la cause.

8. Demander une consultation de projet

Préparez le type de site, le nombre estimé de portes, photos ou plans, calendrier, parcours actuels, hypothèses de connexion, intégrations et questions ouvertes. Contactez l’équipe WAFU pour une consultation. Toute configuration, compatibilité, intégration et assistance proposée doit être confrontée aux portes et besoins réels avant de devenir un engagement de projet.

Demander une consultation de projet

Indiquez le type de site, le nombre estimé de portes, les données de porte, le calendrier et vos questions d’intégration.

Consultez également la page hôtel pour le contexte de ce scénario.
