Matrice pratique pour la quincaillerie de porte, le fournisseur, la plateforme d’accès, l’intégrateur, le réseau, l’installation et le projet.
1. Limite de décision

Un projet peut échouer à une interface alors que chaque partie pense avoir terminé son travail. La matrice indique qui fournit l’information, qui la reçoit, ce qui doit être reconnu et qui enquête sur un incident. Elle couvre la porte, le fournisseur de serrure, la plateforme, l’intégrateur, le réseau, l’installateur et le responsable du projet. Elle ne prouve ni capacité produit, ni certification, ni résultat de projet.

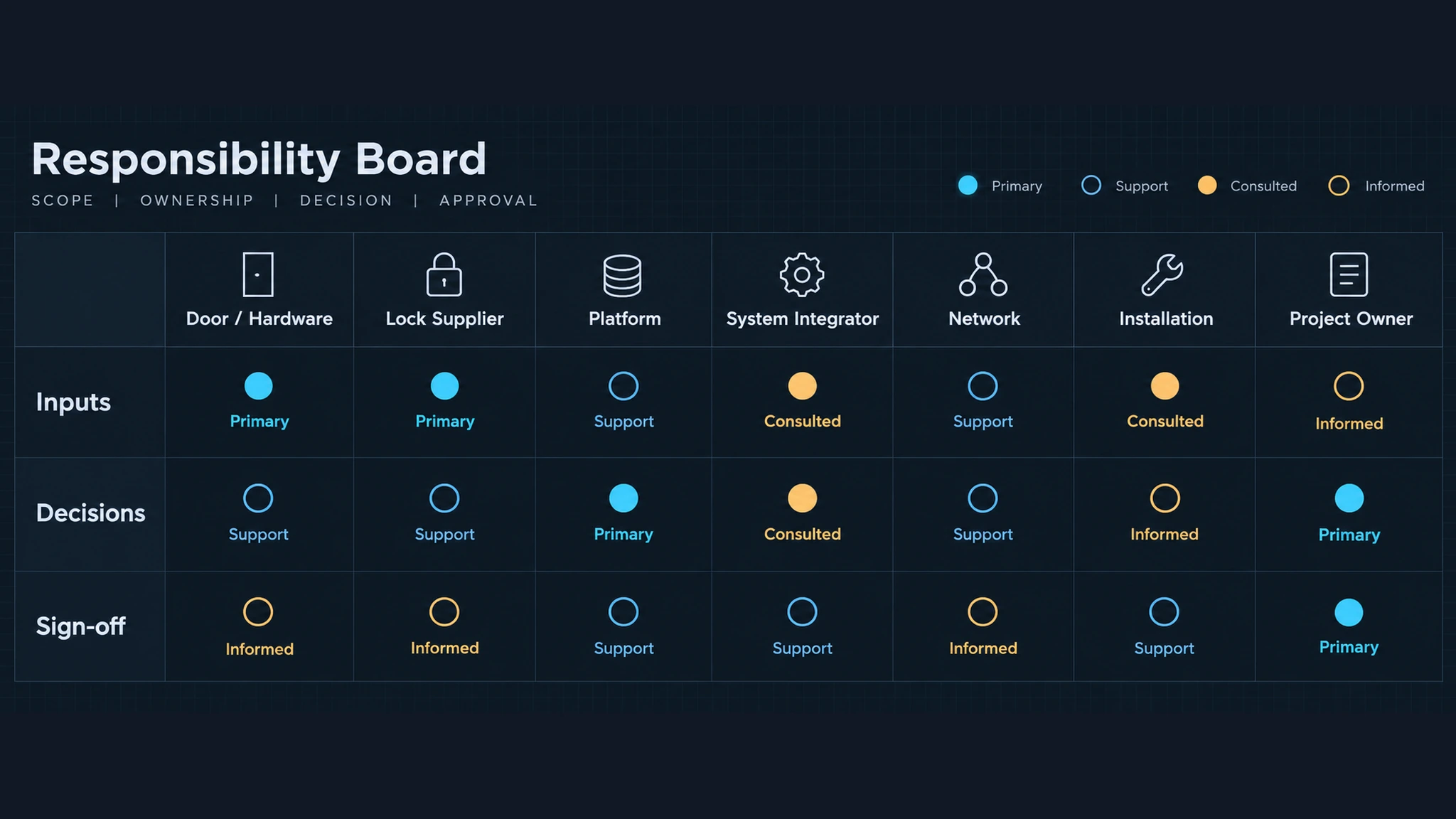

2. Parties du projet

Pour chaque interface, notez l’organisation, le contact, l’autorité de décision, l’information fournie, la réponse attendue et l’escalade. La partie porte confirme l’ouverture et les contraintes. Le fournisseur confirme la référence de configuration. La plateforme définit ses données et limites. L’intégrateur coordonne les dépendances. Le réseau, l’installateur et le responsable du projet reconnaissent leurs éléments. Une partie absente est un risque.

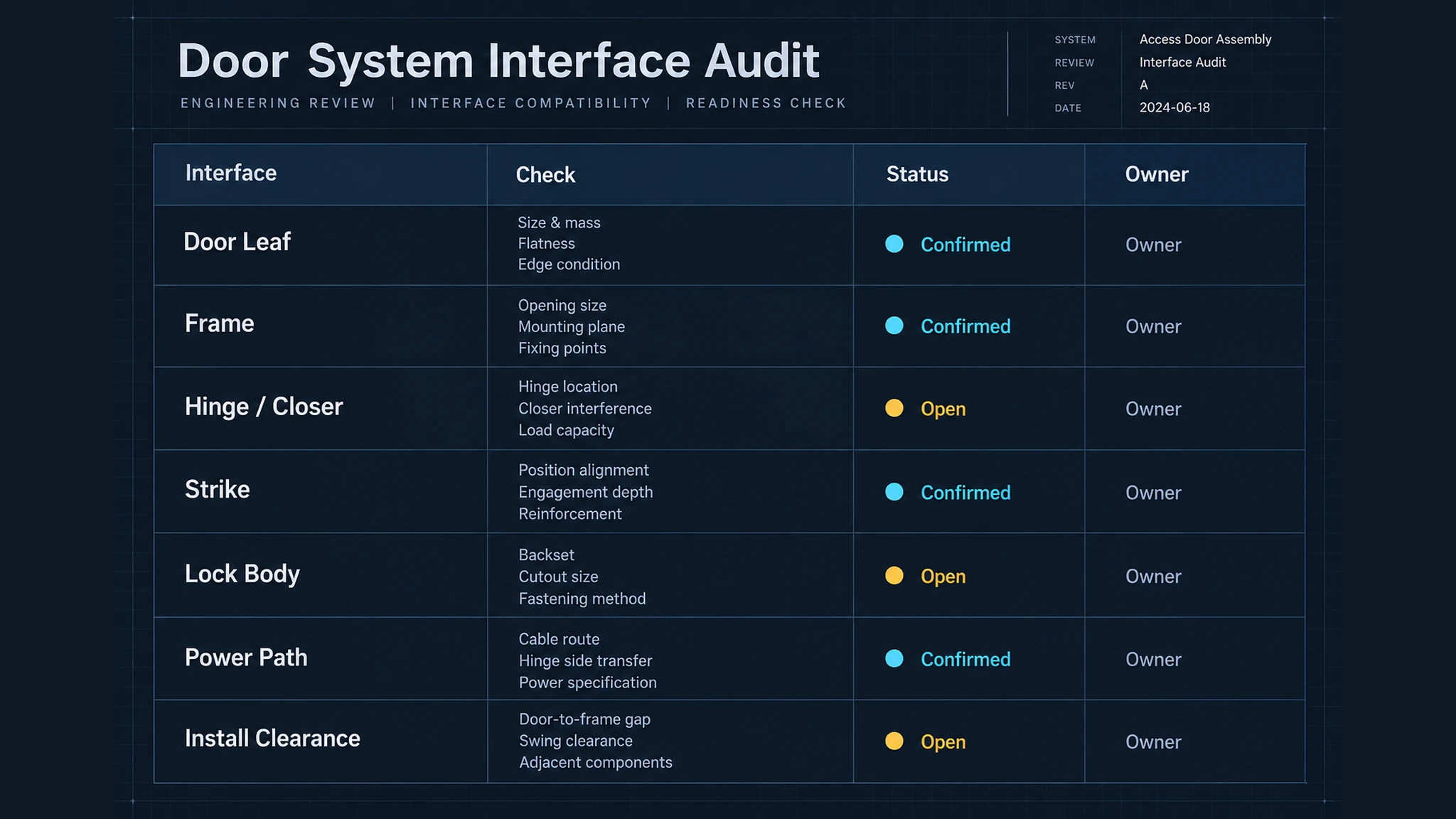

3. Interface quincaillerie de porte

Enregistrez l’identifiant de porte, le type d’ouverture, le dormant, la préparation, les contraintes mécaniques, le cheminement électrique et les informations de pose. Séparez les conditions confirmées des conditions dépendantes du site. Une anomalie doit être classée comme problème d’ouverture, de configuration, de pose ou d’hypothèse non enregistrée.
4. Interface plateforme d’accès
Définissez identifiants, événements, états, propriété des commandes, hypothèses de comptes et preuve de réception. Une référence de plateforme ne confirme pas toutes les configurations. Pour un événement manquant, vérifiez s’il a été généré, transmis, reçu, interprété ou affiché, car ces étapes peuvent appartenir à des parties différentes.
5. Interface réseau et exploitation
Notez la propriété de la connexion, les prérequis d’accès, les contacts de sécurité, la surveillance, les fenêtres de maintenance, les attentes hors ligne et le chemin de signalement. Ne rattachez pas automatiquement une panne d’équipement au réseau. Séparez alimentation, appareil, transport, traitement de plateforme et affichage.

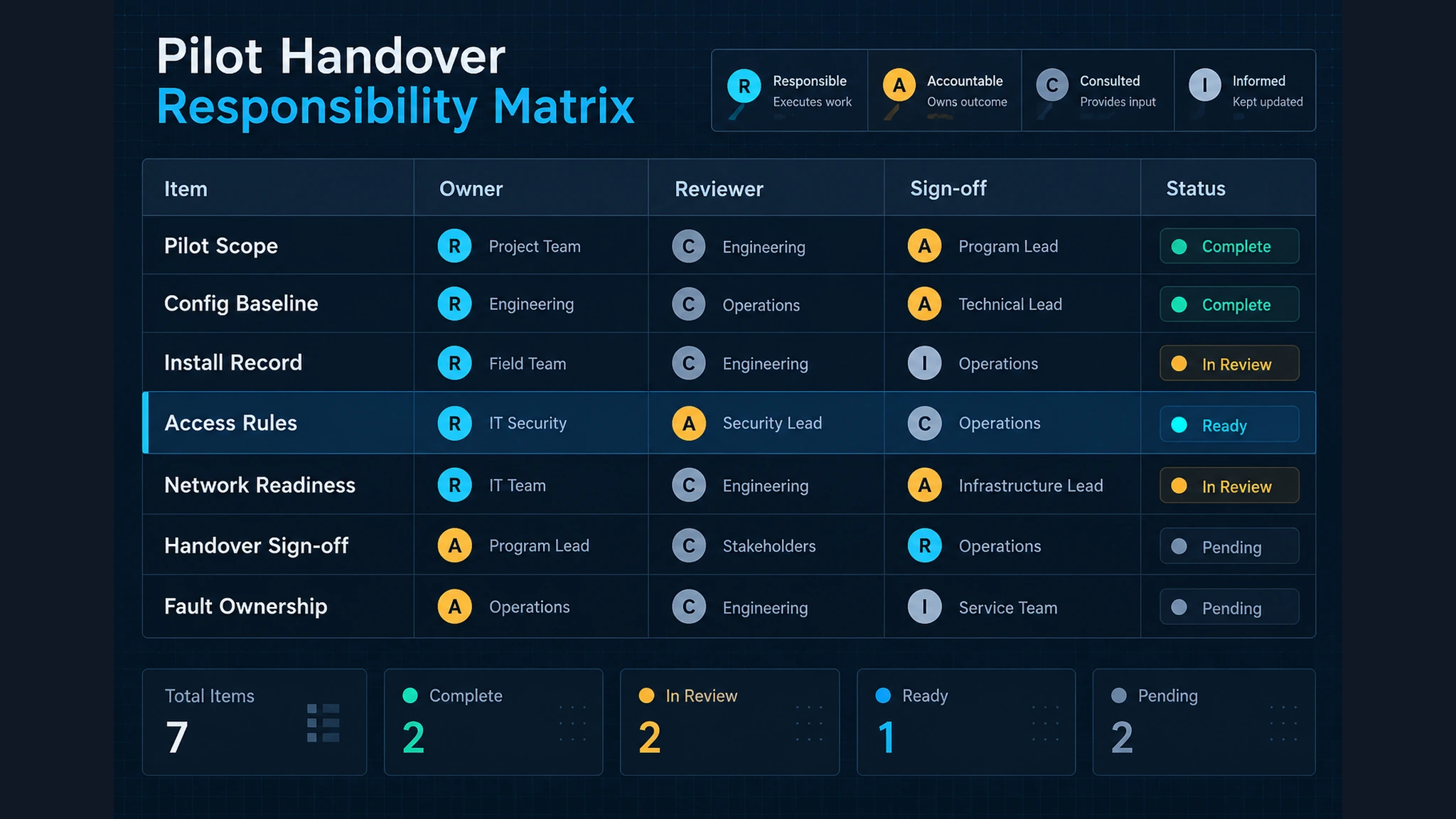

6. Remise du pilote

La remise du pilote transmet des informations et ne prouve pas toutes les conditions du projet. Définissez périmètre, parties, documents, points ouverts, période d’observation et autorité d’acceptation. Notez identifiant installé, configuration, contacts, limites et actions suivantes. Lors d’un incident, consignez symptôme, heure, lieu, dernier changement et responsable de l’enquête.
7. Matrice des responsabilités
R = responsable, A = responsable de la décision ou acceptation, C = consulté, I = informé.
| Élément | Porte | Fournisseur | Plateforme | Intégrateur | Réseau | Installateur | Projet |
|---|---|---|---|---|---|---|---|
| Données d’ouverture | R/A | C | I | C | I | C | A |
| Référence configuration | C | R | C | A | I | C | I |
| Mapping des données | I | C | R | A | C | I | I |
| Prérequis réseau | I | C | C | A | R | I | I |
| Écart de pose | C | C | I | A | I | R | I |
| Observation pilote | C | C | C | R | C | C | A |
| Triage incident | C | C | C | R | C | C | A |
| Remise et points ouverts | C | C | C | R | C | C | A |
La matrice ne remplace ni contrat ni preuve technique. Mettez-la à jour lorsque les rôles ou pouvoirs changent.
8. Conclusion
La matrice rend visibles les dépendances et relie chaque remise à un responsable, une information, une reconnaissance et un chemin d’incident. Elle convient à un contexte hôtelier ou résidentiel multi-parties sans décrire une solution sectorielle.
